2020年4月25日,中泰建工(北京)建筑工程有限公司承建的淮海區域臨沂·榮盛華府項目四期26#商業樓工程,在嚴峻的疫情期間,克服諸多不利影響,順利通過屬地行管部門勘驗,正式開工。
項目概況
項目名稱:淮海區域臨沂·榮盛華府項目四期26#商業樓工程
工程地址:山東省臨沂市蘭山區工業大道北段東側
建設規模:地上建筑面積:32514.25㎡;地下建筑面積:3584.55㎡
建設單位:臨沂榮盛房地產開發有限公司
設計單位:榮盛建筑設計有限公司
監理單位:臨沂致誠工程監理咨詢有限公司
勘察單位:山東永固勘察施工工程有限公司
總包單位:中泰建工(北京)建筑工程有限公司
質監單位:臨沂市蘭山區工程建設質量監督檢查站
質量目標:合格執行審核人質量標準,甲方星級評定結果達到“四星”及以上標準
文明施工:執行山東省級安全文明工地標準
據了解,該工程為榮盛地產在臨沂的標志性建筑,各項標準要求極高。中泰建工項目部以“策劃為先導、技術為龍頭、合約為主線”的戰術應對高標準、快周轉的要求,實施“5432”建造體系。
“5432”體系介紹
在高質量、快周轉的主流地產開發背景下,臨沂·榮盛華府項目本著為了實現質量、安全、工期、成本等四個維度的目標,實施5432體系。
本體系以臨沂榮盛華府LOFT高層20層為例。
一、體系模型
二、體系架構
“5432”體系構成依托的是五大施工工法、四個穿插提效、三項前置,最終產生工期以及成本節約。
1. 五大施工工法

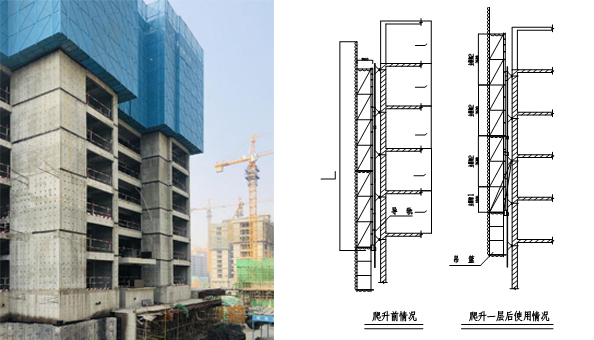

① 工法一:爬架
爬架體系介紹
◆ 爬架底部桁架、主框架及網片現場拼裝,整體性好,提升方便,防傾防墜裝置可靠,安全性能極高;
◆ 本項目爬架采用五層體系(專家評審評審合格);
◆ 爬架方案完成之后必須到安監站備案;
◆ 爬架方案中必須含有機位布置圖、陽臺飄窗節點加固圖。
爬架細部節點處理
◆ 將爬架附墻調整至鋁膜以下;
◆ 合理安排附墻部位修補工序確保六天之內完成;
◆ 在爬架翻板部位繞外墻一圈采用膠布及塑料膜對水泥漿進行隔斷4、塔吊附墻部位設置3m翻板式腳手板。

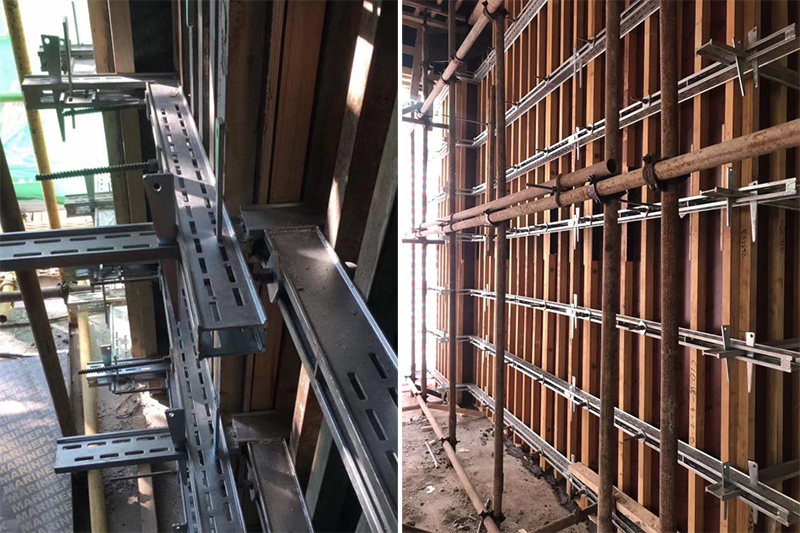

② 工法二:模架加固體系
梁夾具及梁柱節點加固件是我公司針對項目施工中的施工難點梁及梁柱節點位置的加固而專門研發的新型產品。
主要特點有:操作方便、快捷,施工后混凝土成型效果好。
適用型號:梁寬度350-600mm和梁寬度400-800mm。
與傳統加固方式相比較存在的優勢:
◆ 與步步緊相比較,強度更好,能夠更好的保證梁澆筑后的平整度;
◆ 產品的設計理念是使施工更方便,對于高度小于800mm的梁,可以避免梁上加設對拉螺桿,操作方便的同時可以更大程度的保證混凝凝土成型效果。
③ 工法三:高精度樓面
在結構板澆筑時,控制樓面水平度和平整度,免除裝修二次砂漿找平,大幅減少沙和水泥的使用,節能環保,木地板可以在結構面直接安裝。

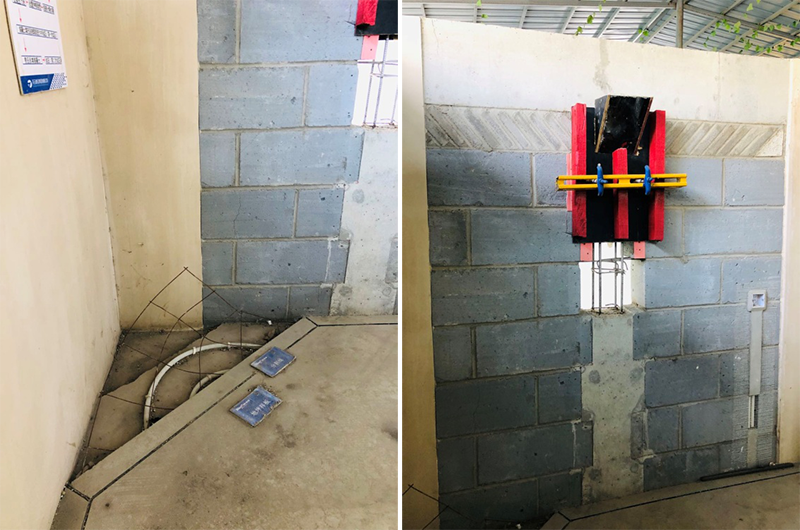

④ 工法四:清水砌筑
⑤ 工法五:全砼外墻
全砼外墻優化思路:
◆ 外墻填充墻優化成全砼外墻的部位確認;
◆ 飄窗、陽臺、樓梯間、電梯井全砼外墻的優化;
◆ 空調板全砼外墻的優化。

全砼外墻優化平面布置圖:
2. 四個穿插提效
① 外墻穿插提效
◆ 爬架在主體結構施工至三層開始安裝;
◆ 本項目爬架體系采用五層;
◆ 本項目施工電梯處爬架斷開施工電梯進入爬架體系進入結構三層;
◆ 本項目施工電梯下地下室,地下室結構施工期間,將施工電梯洞口提前預留好。
◆ 爬架每層隨著主體結構6天一層爬升,爬架爬升時刻為樓層混凝土澆筑完成后中午1點—3點。

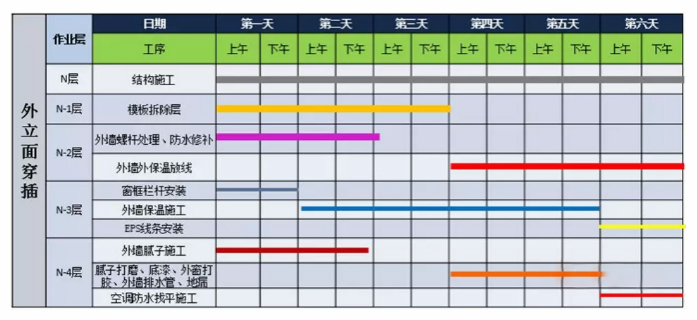

外墻穿插模型
② 室內穿插提效
室內穿插模型
精裝修移交從N-13層開始

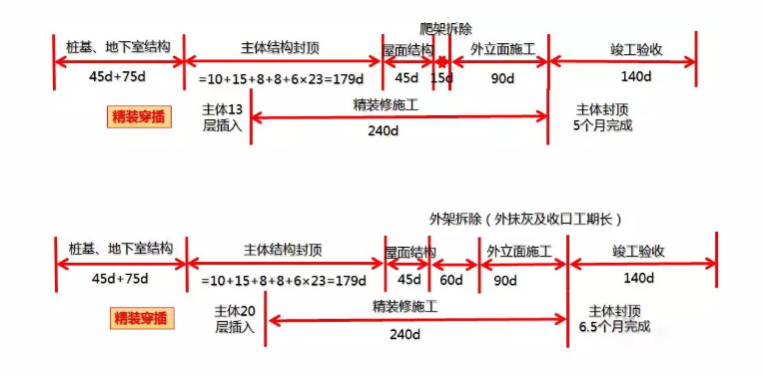

精裝進場時間:=N/n+28/6+1=11層精裝完成時間:=19*6+(M-1) *6 =150天(相對主體結構封頂)
注: N=總層數 n=分段驗收次數 M=最后一次主體結構驗收層數
室內穿插時間軸
③ 地庫穿插提效
地庫穿插施工步驟
說明:
◆ 地下室結構養護時間完成之后,開始立馬拆除地下室滿堂腳手架,清理地下室垃圾及做好地下室照明系統;
◆ 總包抓緊時間完成地下室區域砌體及主體結構驗收,完成地下室頂棚批白,集中材料堆場場地處;
◆ 地庫排水系統,雨季施工前必須安裝完成。
地庫穿插時間軸
④ 市政穿插提效
市政穿插施工步驟
說明:
◆ 主體結構施工至17層開始地下室頂板土方回填;
◆ 后澆帶部位采用現澆蓋板進行施工,確保車庫頂回土一次完成。
市政穿插時間軸
3. 三項前置
① 設計前置
出圖時間前置
審圖前置
說明
◆ 施工圖送審一個月之前組織PMO各條線進行聯合審圖;
◆ 異地搭設臨時簡易樣板房,對現場的點位、建筑布局、精裝布局進行走場,及時發現問題,在鋁模深化之前,將絕大部分問題規避。
② 采購前置
采購時間前置
采購注意事項
③ 配套前置
4. 兩處節約

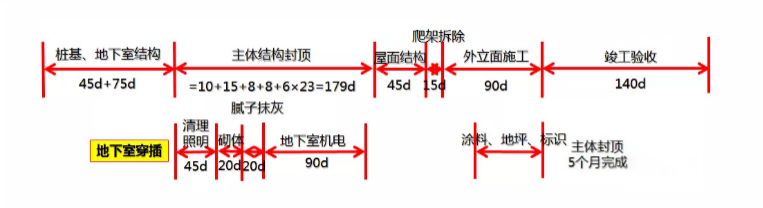

① 工期節約
② 成本節約
疫情防控不松懈,項目開工保質量。
在建筑施工建設方面,中泰建工是專業的;
在對待工作的態度上,中泰建工是認真的。
中泰建工(北京)建筑工程有限公司必將在做好科學防控疫情的同時,安全施工、精益求精,確保臨沂·榮盛華府項目保質保量如期竣工。
